吴川市积美拦河闸坝和塘尾分洪闸重建工程情况
一、积美拦河闸坝重建工程

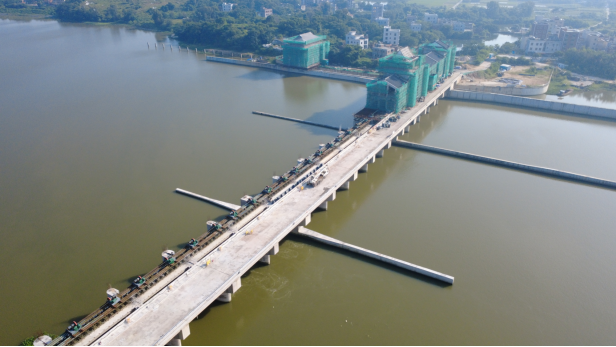

积美拦河闸坝重建工程属于省重点项目,项目初步设计总投资为42423.16万元,累计落实资金2.12亿元(全部为国债资金),项目于2024年6月6日开工建设,目前水下工程已全部完成并通过验收,围堰已拆除,正在进行上部结构和附属设施施工:

1、桥面铺装:整平层已完成至右岸桥头堡位置,工程量剩余约15%;
2、桥面防撞墩:已完成至右岸桥头堡位置,工程量剩余约15%;

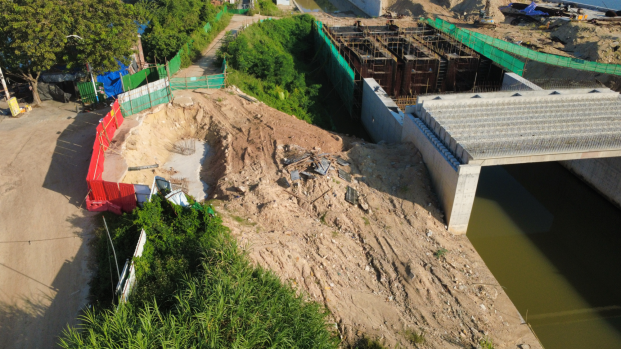

3、右岸桥台灌注桩基础:进行承台作业;
4、一期上部结构启闭机室施工:屋面铺瓦已完成闸1、2、4;
5、管理楼桩基础已完成设计变更,正在进行变更审批手续,手续完成后开始桩基础施工。

二、塘尾分洪闸重建工程
塘尾分洪闸重建工程属于省重点项目,初步设计总投资为39837.42万元,累计落实资金1.99亿元(全部为国债资金),项目于2024年6月7日开工,目前水下工程已完成并通过验收,围堰已拆除,正在进行上部结构和附属设施施工,第三层楼板、右岸电站工程及管理区仓库施工正在有序开展中。
